华声在线衡阳站4月11日讯(记者 张超 通讯员 刘辉军) 4月10日,随着±500千伏江城线1031号塔位接地线的拆除,标志着由湖南省电网工程公司运维的该条线路2017年度停电检修工作圆满结束。
±500千伏江城线北起江陵换流站,南至鹅城换流站,湘粤两省境内合计856.57千米。湖南段全长563.299千米,经常德、益阳、长沙、湘潭、娄底、衡阳、郴州7市19县;广东段全长293.271千米,经韶关、清远共4市11县(区)。
该公司本次检修自4月1日开始,4月10日结束,为期10天。检修期间,国网湖南省电力公司副总工程师漆铭钧前往现场检查指导,对检修现场安全、质量管控情况进行了检查,要求现场把关人员加强安全监督,保障人身安全;对三跨改造、防外破改造和通道治理工作进行了点评,要求加强典型经验总结提炼推广。同时,国网湖南省电力公司还组织技术支撑单位和检修单位组成5个督查工作组,对115个检修现场的安全措施落实、技术要求执行和质量验收把关等工作进行了全过程督查,发现并督促整改检修问题7项。

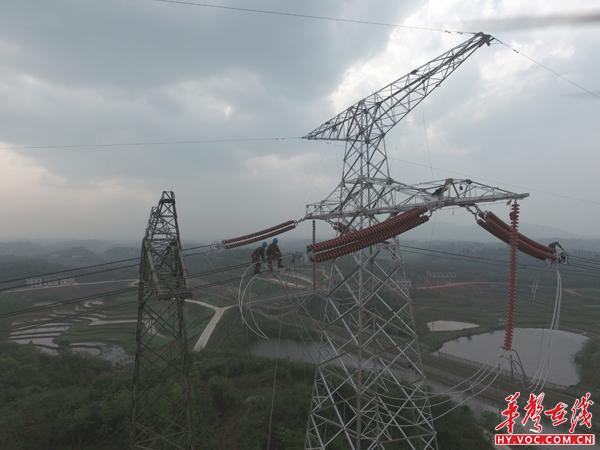

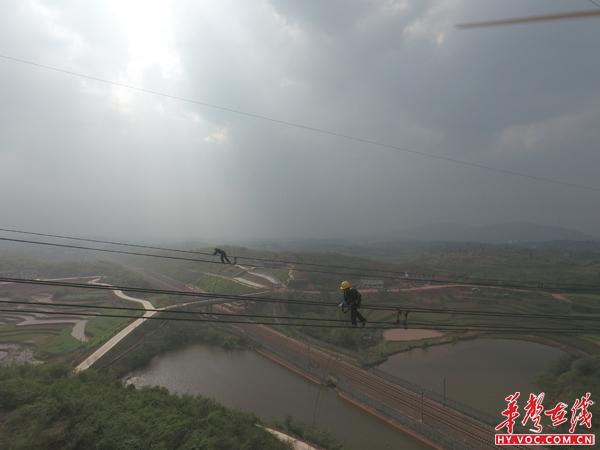

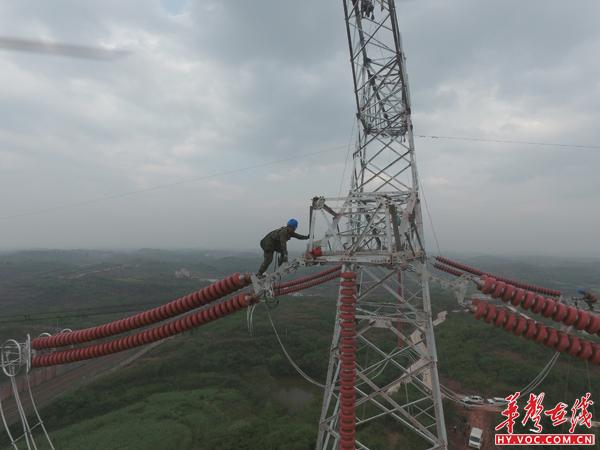

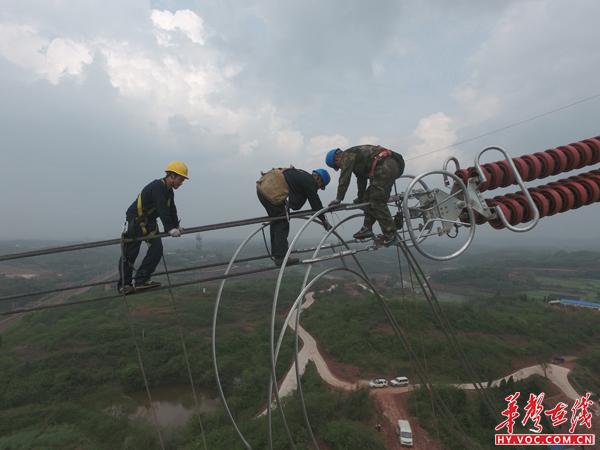

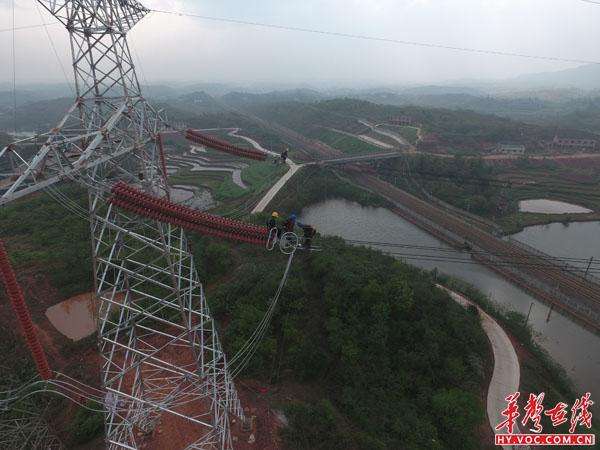

本次停电检修历时10天,国网湖南省电力公司共计投入包括湖南省电网工程公司在内的90个作业组、997名作业人员。完成了登塔检查、走线检查、绝缘子清扫、引流板螺栓紧固、零值检测、常规缺陷消除等常规检修项目,开展了123基39839片瓷复合绝缘子更换、21基68支防冰闪复合绝缘子更换、80基直流线路避雷器安装、3处5基三跨独立耐张段改造和5基地线(光缆)双挂点改造、3处4基防外破铁塔改造、79基30公里锈蚀地线更换等大修技改工作,进行了43基盐密灰密取样测试、28处三跨耐张线夹检测等技术监督项目,并对鹅观接地极线路进行了登塔检查和消缺。计划任务完成率100%。
